河北经济日报讯(通讯员 崔延平 陈秦超 李征 成博浩)6月30日21时6分,随着220千伏威县站宗威I线273开关的顺利投运,标志着国网邢台供电公司220千伏宗州——威县输电工程正式投运,为度夏期间电力可靠供应奠定了坚实基础。

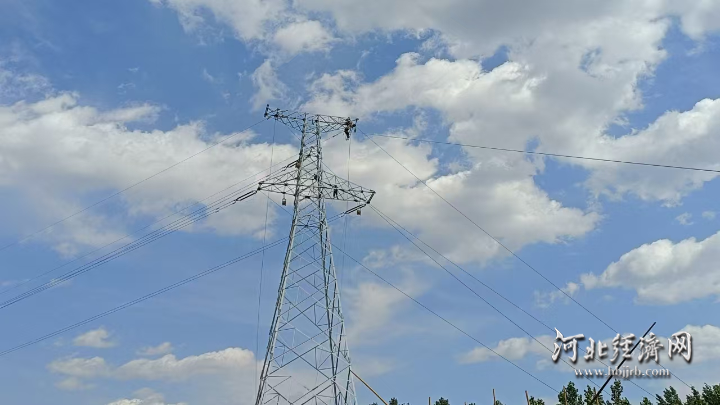

邢台供电公司施工人员正在对宗威I线新建线路附件进行紧固。李征 供图
作为省公司重点电网优化项目,该工程于2024年11月正式开工,新建铁塔76基、架空线路26.96公里,工程投运后有效解决了邢台东部地区电网N-1电网风险,缓解了220千伏宗姚双线供电压力,并大幅优化威县东部和清河县域网架结构,为周边工业生产和居民用电提供了强有力保障。
工程建设期间,该公司坚持国网公司“六精四化”建设理念,真抓实干、奋力攻坚,全力推进项目高品质建设。面对工程属地协调复杂、工期紧张等多重挑战,该公司细化安排任务节点,动态优化施工方案,并提前完成配套220千伏威县站宗州间隔扩建工程及500千伏宗州站设备就位工作,为后续工程投运做好充足准备。针对基础制作、设备安装等关键环节,该公司精准制定施工计划,建立“周调度、月复盘”动态管控机制,通过“白+黑”轮班作业、模块化施工等方式,最大限度提升作业效率,抢抓工程进度。同时,该公司积极与政府部门对接,成立专项协调工作小组,高频次与地方乡镇政府沟通,妥善解决线路走径范围内青苗赔偿、施工受阻等难题,确保施工无障碍推进。
下一步,邢台供电公司将加快建设同期开展的清河——黄庄220千伏线路工程、威县——姚楼π入黄庄220千伏线路工程,不断提高建设效率和工程质量,为电网高质量发展和地方经济繁荣作出更大贡献。
