河北经济日报讯(通讯员 王子睿)10月4日,张家口高发展公司沽源县5万千瓦风电项目升压站35KV配电室顺利完成主体封顶。此举为后续设备安装调试创造了关键条件,标志着该项目向年底全容量并网投产目标迈出坚实一步。
作为风电项目的“电力心脏”,升压站配电室承担着电能汇集、升压及输送的核心功能,其建设质量直接关系到电网安全与电力输送效率。该项目升压站35KV配电室为地上一层建筑,主体为钢筋混凝土框架结构,建筑面积178平方米,层高6.2米。自 9月24日施工队伍进场完成前期准备、开挖第一锹土起,配电室便正式进入主体施工阶段。

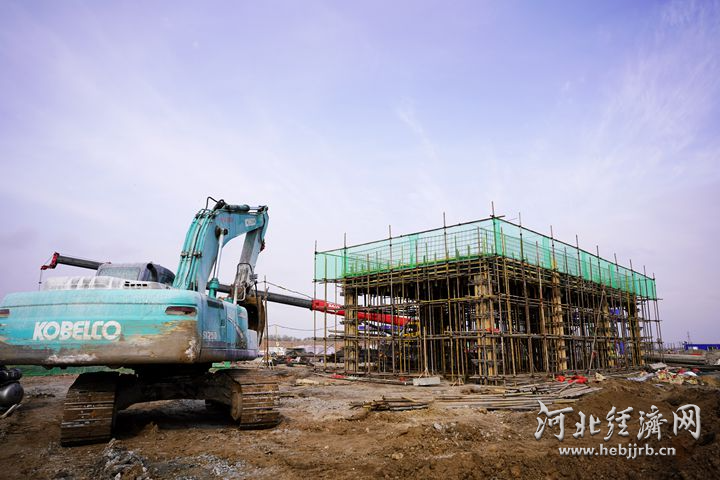

项目现场。王子睿 摄
该项目部面对多变的气候条件与复杂的施工环境,科学制定施工方案,优化人员、机械、物料调度等资源配置,将全要素纳入精细化管理体系。国庆、中秋双节期间,项目全体管理人员及施工作业队仍坚守一线,针对施工期间可能出现的大风等恶劣天气,项目部提前制定应急预案,实时关注气象信息,灵活调整作业时间,在保安全、控质量的前提下,仅用 11 天便实现配电室主体结构封顶。
“施工过程中,地下水渗出是一个主要的问题。”项目负责人介绍,“钩机往下开挖70-80厘米,就会看见地下水渗出。我们通过布设降水井的方式,有效解决这一干扰问题。”此外,为确保升压站35KV配电室封顶节点顺利达成,现场总包、监理人员严把施工过程,严格卡控模板支设、钢筋绑扎、混凝土浇筑等每一道重点工序和环节,积极克服地形复杂、道路受限等因素,为升压站35KV配电室顺利封顶提供有力保障。

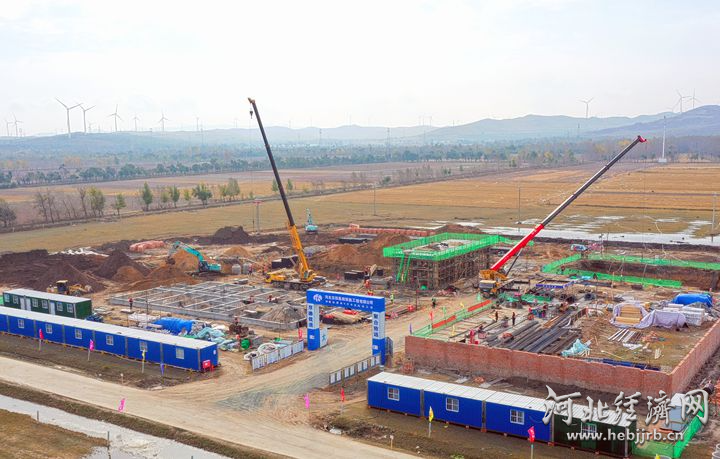

项目现场。王子睿 摄
“除配电室主体外,综合楼和GIS基础也在同步进行建设,目前升压站的主变基础和储能基础已经完成。”项目负责人表示,张家口高发展公司将抢抓项目施工的黄金期,加快施工进度,统筹推进配电室屋面工程、二次结构施工、升压站设备安装、综合楼建设等工作,同时持续强化安全与质量管控,联合各参建单位协同发力,全力冲刺年底全容量并网发电目标。
