张家口高发展公司沽源县5万千瓦风电项目:35KV集电线路全部铁塔立塔完成

来源: 河北经济网
2025-11-05 10:22:46
分享:

  河北经济日报讯(通讯员 王子睿 张红杰)11月4日,张家口高发展公司沽源县5万风电项目传来捷报,随着最后一座JJ05型铁塔吊装完成,项目规划的35KV集电架空线路工程7座铁塔全部立塔完毕,为后续线路架设和并网发电奠定了坚实基础。

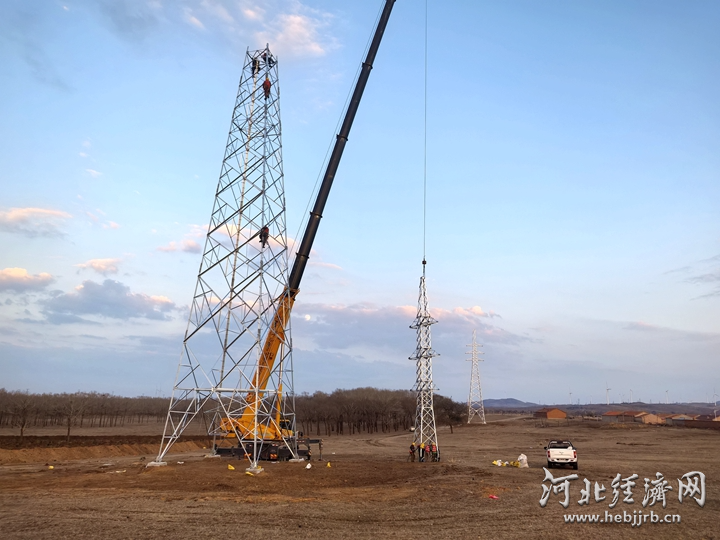

全部铁塔立塔完成。王子睿 摄

  集电线路是风电项目的 “电能汇集通道”,将每台风机产生的电能汇集起来,输送至升压站。它相当于风电项目的“电力血管”,避免电能分散传输的损耗,提升输送效率。铁塔则是支撑线路的“空中支架”,支撑集电线路的导线和光缆,使其保持安全高度和间距。它能抵御风雨、冰雪等自然环境影响,确保线路稳定架设,保障电能传输安全。二者配合实现风电电能安全高效输送。

  此次建设的7座铁塔涵盖5种不同型号,适配项目沿线复杂的地形条件,铁塔高度从30.5米到40.5米不等,其中最高铁塔的钢材用量重达8.8吨,总钢材用量累计超40吨。总长1.35公里的架空线路将有效连接各发电机组,实现电力的高效汇集与传输。

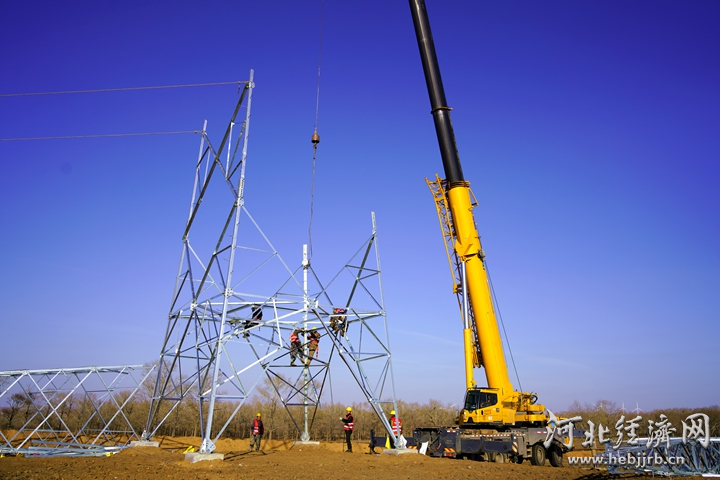

项目现场。王子睿 摄

  “施工过程中,项目团队面临诸多挑战。线路途经草原丘陵地带,部分区域坡度较大,大型吊装设备进场困难。”项目负责人表示,为解决这一问题,施工方提前勘察地形,定制了“分段运输、现场组装”方案,将铁塔构件拆解后通过小型运输车分批运至作业点,再利用履带式起重机精准吊装。针对5种不同型号铁塔的结构差异,技术团队编制专项施工方案,对每节塔材的对接角度、螺栓紧固力矩等参数进行严格把控,确保铁塔组立精度符合设计标准。

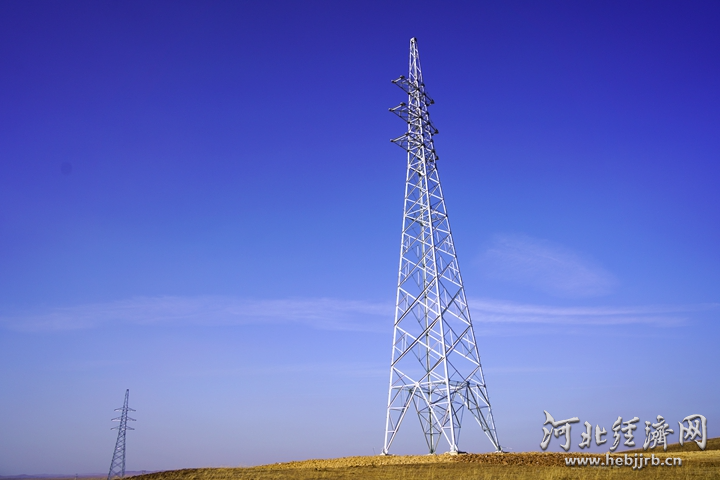

项目现场。王子睿 摄

  在铁塔吊装期间,安全与质量管控贯穿施工全程。项目建立“三级巡检”制度,监理人员每日对塔材质量、吊装设备性能、作业人员防护措施进行全面检查。面对坝上地区大风天气较多的情况,施工团队合理安排作业时间,利用气象预警系统规避恶劣天气,并采用临时固定装置增强铁塔组装过程中的稳定性。同时,通过岗前培训、技术交底等方式,确保施工人员熟练掌握不同型号铁塔的组装技巧,整个施工过程实现零安全事故、零质量隐患。

  35KV集电架空线路铁塔的全部完工,标志着沽源5万千瓦风电项目的电力输送系统建设取得关键阶段性成果。下一步,项目团队将全力推进线路架设、设备调试等后续工作,力争早日实现项目并网。
