张家口高发展公司:沽源县5万千瓦风电项目建设多点突破

来源: 河北经济网
2025-12-01 10:11:00
分享:

  河北经济日报讯(通讯员 王子睿 张红杰)张家口高发展公司沽源县5万千瓦风电项目自9月开工以来,项目建设稳步推进,各项工作有序开展,目前已顺利完成多项关键节点工程。从风机基础稳稳扎根高原沃土,到集电线路如银带穿梭山间,从升压站综合楼浇筑完成,到关键电气设备陆续进场,一项项工程节点接踵告捷,一个个建设难题被成功攻克,项目建设全面驶入攻坚冲刺的“快车道”。作为“张家口源网荷储一体化碳中和示范项目(二期)”的核心组成部分,这座崛起于坝上高原的绿色能源基地,正以蓬勃之势改写区域能源格局,为京津冀绿色低碳发展注入澎湃动能。

  基础工程筑牢根基 核心节点捷报频传

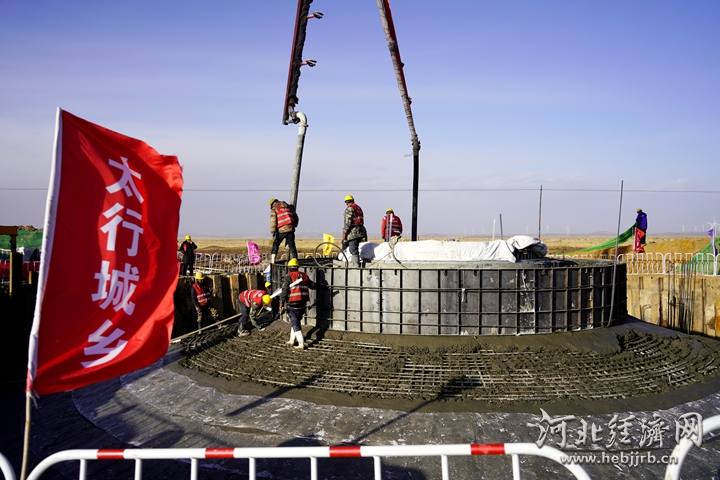

  风机基础正在浇筑。王子睿 摄

  11月15日,历经43天昼夜奋战,项目7台风机基础混凝土浇筑工作圆满收官,标志着项目正式结束基础施工阶段,迈入风机吊装筹备的关键时期。这座矗立在海拔1500米坝上高原的风电项目,自启动以来便面临着冬季零下20摄氏度低温、狂风频发的极端气候考验。为让风机基础在严寒中“站稳脚跟”,项目团队量身定制施工方案,选用高标号“C40-F200-P6”早强防冻混凝土,掺加抗裂纤维,既增强抗渗性能,又提升抗冻能力,为基础筑牢“抗寒铠甲”。施工中创新采用“分层浇筑、斜面推进”工艺,十五台混凝土搅拌车与两台泵车协同作战,连续8小时不间断作业,振捣手、质检员、安全员各司其职,实时监测坍落度与温度数据,实现全程“零差错”管控。

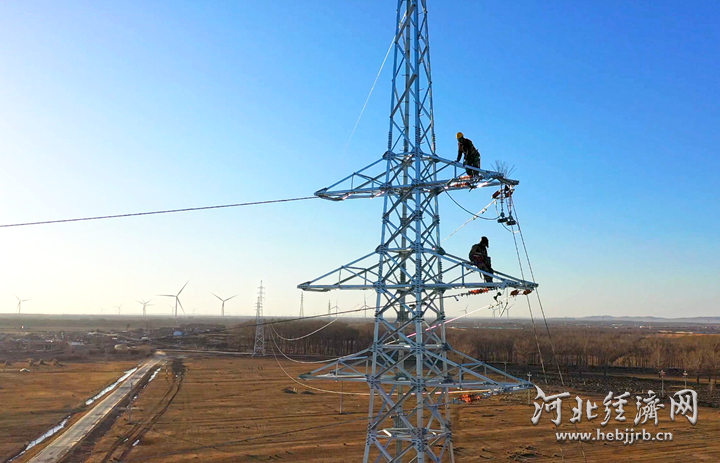

  集电架空线路架线作业。王子睿 摄

  电力输送系统建设同步跑出“加速度”。11月4日,项目35KV集电架空线路7座铁塔全部立塔完毕;11月14日,全长1.35公里的集电线路架空工作顺利收官。这些铁塔涵盖 5 种不同型号,完美适配沿线复杂的山地丘陵地形。面对大型设备进场难、交叉跨越高压线路风险高、初冬大风天气频发等挑战,施工团队提前勘察地形,创新性采用“分段运输、现场组装”方案,将铁塔构件拆解后用小型运输车分批运至作业点,再通过起重机精准吊装。架线作业中,技术团队对导线压接、弧垂调整等关键工序精益求精,施工人员身着防滑鞋、系牢安全带,在高空作业平台上稳步操作,地面专人监护值守,结合气象预警系统巧妙避开大风时段,全程实现零安全事故、零质量隐患。两大基础工程的顺利完工,为后续风机吊装和电力输送搭建起坚实骨架。

  升压站建设多点突破 设备安装蹄疾步稳

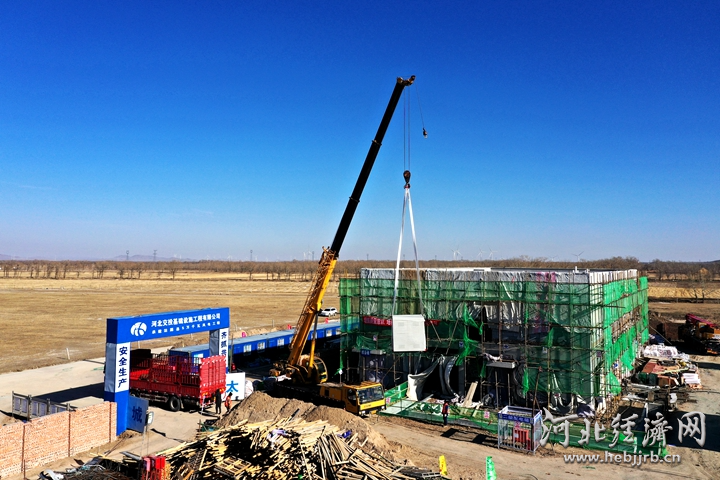

  升压站设备吊装。王子睿 摄

  作为风电项目的“心脏”,升压站的建设进度直接关乎项目并网发电的时间表。10月31日,施工现场起重机巨臂高悬,项目配套储能系统的电池舱与PCS变流升压舱吊装作业圆满完成,标志着升压站正式从土建施工阶段迈入设备安装的全新阶段。此次吊装的舱体设备堪称“重量级精密仪器”。为确保吊装万无一失,太行城乡建设集团项目部联合设备厂家组建专项攻坚组,量身定制“一舱一策”吊装方案,优化吊装路径,配备专业索具保障起吊平衡。作业前完成场地硬化,核查吊车资质与特种作业人员证件;作业中指挥人员通过对讲机精准调度,吊车司机平稳操控机械,经过空中转向、精准对位等多道工序,实现每台舱体毫米级就位,全程启用实时监测系统,动态管控吊装角度与风速变化,成功规避设备碰撞风险。

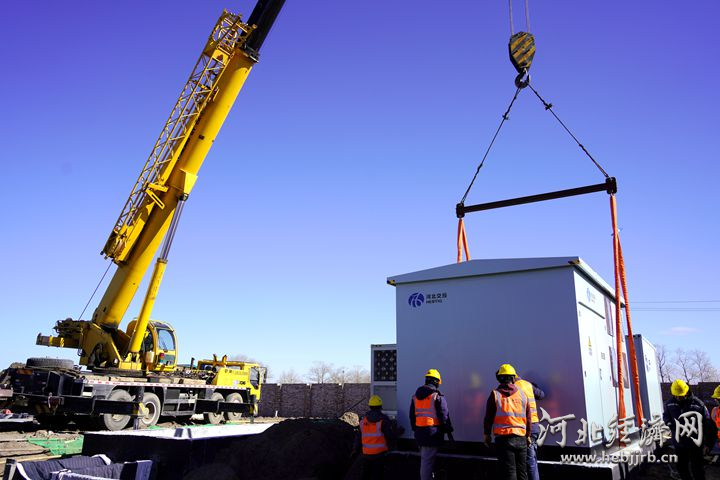

  升压站设备吊装。王子睿 摄

  11月22日,满载主变压器、变压器中性点接地电阻柜等核心电气设备的大型运输车辆,缓缓驶入升压站施工现场,标志着升压站建设全面进入电气设备安装的关键阶段。坝上高原地形复杂、山路蜿蜒狭窄,而主变压器等设备体积庞大、重量惊人,给运输工作带来极大挑战。项目团队未雨绸缪,多次组织物流公司、监理及施工单位召开专题协调会,提前对沿途桥梁承重、道路转弯半径及架空线路高度进行拉网式排查,制定周密的运输方案和应急预案。设备进场当天,安全员全程旁站监督,指挥车辆在狭窄山路中精准穿行,最终实现设备运输 “零隐患、零风险”。在施工现场,吊车巨臂挥舞,作业人员默契配合,严格把控设备开箱验收、吊装就位等关键环节,确保设备 “毫发无损” 落座预定基础。

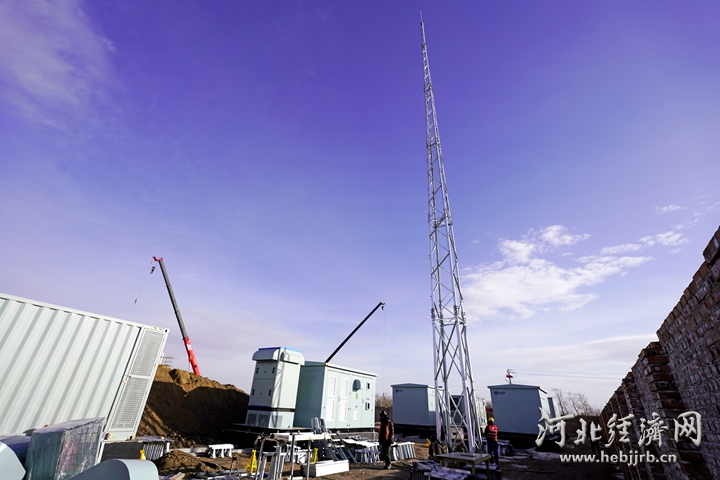

  避雷针安装完成。王子睿 摄

  11月26日,升压站30米高独立避雷针与单回路出线架构安装两项核心工程相继竣工,这座重达1.86吨的避雷针,将为电力设备筑起防雷 “安全屏障”,而出线架构则打通了电能外送的 “绿色通道”,为项目并网发电筑牢双重保障。目前,变压器中性点接地电阻柜安装工作正有序推进。

  凝心聚力冲刺目标 绿色发展赋能未来

  当前,张家口高发展公司沽源县5万千瓦风电项目建设蹄疾步稳,风机和升压站的建设进度均已过半,圆满达成既定目标。这座承载着绿色发展使命的能源项目,规划安装6台单机7.15兆瓦和1台7.10兆瓦风电机组,配套建设一座110千伏升压站。建成后,风机产生的绿色电能将通过集电线路汇集至升压站,经升压后输送至电网,电池舱可在用电高峰释放储备电力,有效提升区域电网调峰能力,为京津冀地区提供稳定可靠的绿色动能。

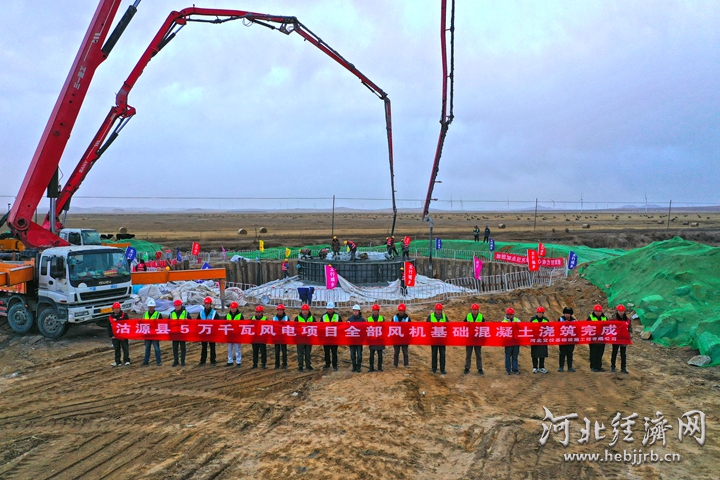

  项目全部风机基础混凝土浇筑完成。王子睿 摄

  自项目启动以来,全体参建人员扎根坝上高原,直面海拔高、气候恶劣、地形复杂等多重考验,始终坚守 “安全第一、质量为先” 的建设理念。项目建立“三级巡检”制度,监理人员每日对塔材质量、吊装设备性能、作业人员防护措施进行全面检查;通过岗前培训、技术交底等方式,让施工人员熟练掌握不同型号设备的安装技巧;巧用气象预警系统,合理规避大风、低温等恶劣天气影响。在各参建单位的协同发力下,项目先后攻克了冬季施工防冻、大型设备运输、高空架线安全等诸多难题,顺利实现风机基础全部浇筑、集电线路架空完成、升压站核心舱体吊装成功、核心电气设备进场等关键节点突破,用实干与担当书写着绿色能源建设的奋进篇章。

  风劲扬帆正当时,砥砺奋进启新程。下一步,张家口高发展公司沽源县5万千瓦风电项目团队将以更加饱满的热情、更加昂扬的斗志,全面推进风机吊装、线路检测和设备调试工作,严格落实电气设备安装、实验及各项验收工作,倒排工期、挂图作战,全力冲刺年底全容量并网发电目标。该项目的建成投运,不仅是京津冀地区能源结构优化升级的生动实践,更是 “双碳” 目标落地的坚实支撑。未来,源源不断的绿色电能将从坝上高原出发,点亮千家万户,为燕赵大地绿色低碳发展注入持久动力。
