河北经济日报讯(通讯员 王子睿 张红杰)12月17日,随着1600吨全地形起重机的主吊臂缓缓升起,张家口高发展公司沽源县5万千瓦风电项目首台风机塔筒平稳离地,标志着该项目核心工程风机吊装工作正式启动。这一关键节点的突破,为项目并网发电奠定基础,也为京津冀地区绿色能源供给再添新动能。

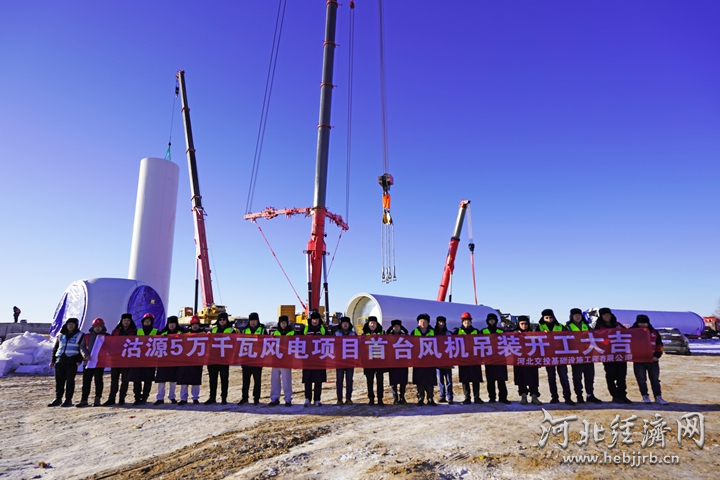

沽源县5万千瓦风电项目首台风机吊装开工。王子睿 摄
张家口沽源县位于坝上地区,地处内蒙古高原南缘,风能资源得天独厚,是河北省清洁能源产业布局的重要节点。据了解,本次吊装的风机单机容量7.15兆瓦,风机高度125米,单支叶片长度108米、重量32.9吨,每小时满负荷发电接近7150度。
为应对高原冬季低温、大风等复杂环境,吊装作业前,该项目部开展了为期一个月的筹备工作。项目团队根据气象条件提前制定吊装方案,明确吊装流程,并组织专家组召开专题研讨会议,充分论证并优化吊装方案。完善安全风险预控措施,开展作业人员岗前安全教育培训和安全技术交底,确保吊装过程安全可控。
施工过程中,该项目部联合建设单位、监理单位,充分发扬“严、细、实”的工作作风,紧密协作、高效配合,强化施工管理,严格把控节点,合理推进项目进度,全力保障吊装工作安全顺利进行。

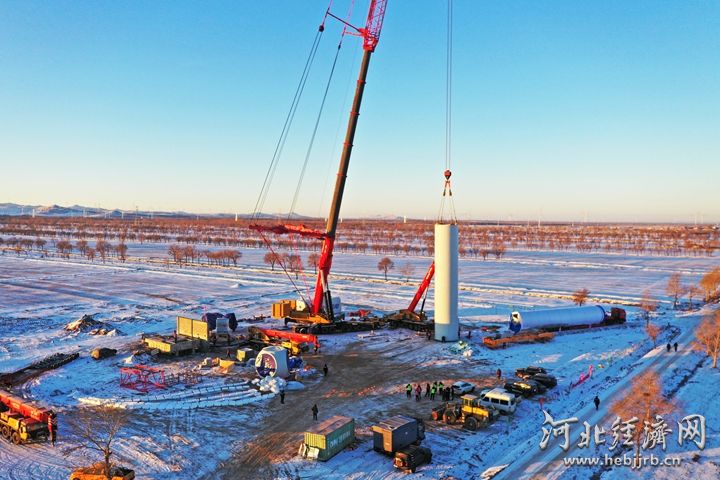

吊装现场。王子睿 摄
吊装现场,该项目施工团队严格遵循GB/T37898-2019《风力发电机组吊装安全技术规程》,采用“主吊+辅吊”协同作业模式,1600吨全地形起重机负责主吊任务,135吨汽车辅吊配合调整姿态。指挥组通过智能监控终端实时接收吊具荷载等数据,监测组在塔吊上设置了实时风速测速仪,及时更新风速信息,确保起吊、旋转、对接等环节精准可控,有效解决了沽源地区冬季大风对安装的影响,为吊装安全保驾护航。
“本次吊装仅塔筒吊装就需完成5段拼接,一般要求塔筒垂直度偏差不超过塔筒高度的千分之一,每节对接误差必须控制在毫米级,这对操作精度和协同配合提出了极高要求。”该项目工程师介绍,项目团队严格控制误差范围,确保塔筒安装质量和安全性。团队还进行预先应急演练,模拟吊装流程及突发情况,提前规避高空作业风险点。

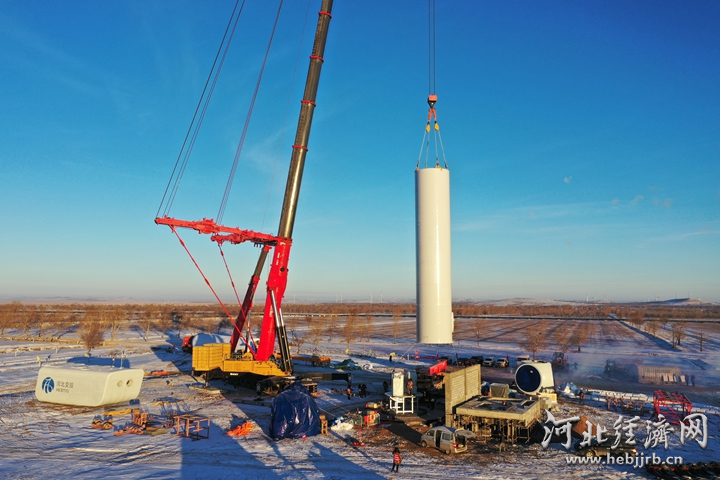

吊装现场。王子睿 摄
作为张家口源网荷储一体化碳中和示范项目,沽源县5万千瓦风电项目拟安装6台单机容量7.15兆瓦的风力发电机组和1台7.10兆瓦的风力发电机组,规划总装机容量为50兆瓦,新建110kV升压站,同步配置7.5MW/15MWh储能系统。项目建成后,将有效优化京津冀地区能源结构,助力"双碳"目标实现。同时,项目建设过程中采用的模块化施工、智能监测等技术,也为高原风电项目建设提供了可复制的实践经验。
