国网武安供电公司:“零感知”带电作业 保障迎峰度夏

来源: 河北经济网
2026-04-20 15:36:37
分享:

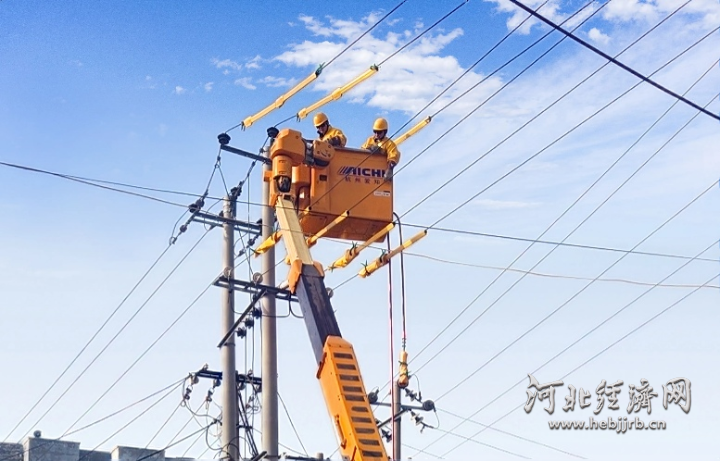

4月17日,武安供电公司员工正在10千伏037伯延线带电接入发电车。刘江涛 摄

  河北经济日报讯(通讯员 陈四海)“到达工作位置后,一定要先作好绝缘屏蔽。”4月17日,国网武安供电公司带电作业人员正在武安巿伯延镇10千伏037伯延线带电接入发电车。这是该公司开展兵团作战“带电作业+微网发电”综合不停电检修的一个缩影。

  随着气温回升,夏季即将来临。为确保广大农村群众夏季用电高峰时段安全可靠用电,国网武安供电公司未雨绸缪,主动作为,提前开展电网改造升级工程,将主供伯延镇的10千伏037伯延线进行改造,把原截面120平方毫米线径的导线升级成240平方毫米,并与10千伏034庄晏线互联互通,进一步增加线路供电能力,全面提升农村电网供电可靠性。

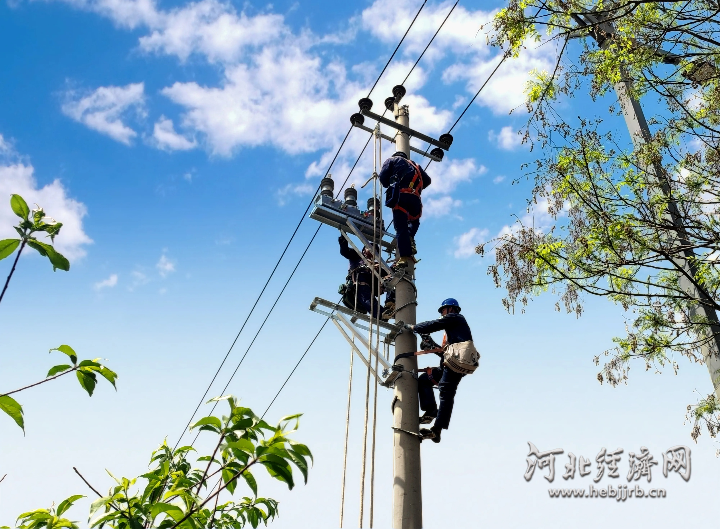

4月17日,武安供电公司员工利用高空作业车在10千伏037伯延线进行线路改造施工。陈四海 摄

  考虑当前正是春耕春灌关键时刻,为尽可能缩小停电区域,减少停电时长,国网武安供电公司决定利用“中压微网发电”技术,通过“带电作业+中压微网发电”与0.4千伏应急发电机相配合的方式,临时为涉及施工的公用配变台区转供电,这样即能满足群众连续用电需求,也不影响线路改造施工。

  “使劲拉”“把横担送上来”“快放线”沿着243省道的方向10千伏037伯延线供电线路检修施工现场的吆喝声和高空车作业的嗡嗡声混在一起,汇成了一曲独特的交响曲,响彻在伯延镇上空。

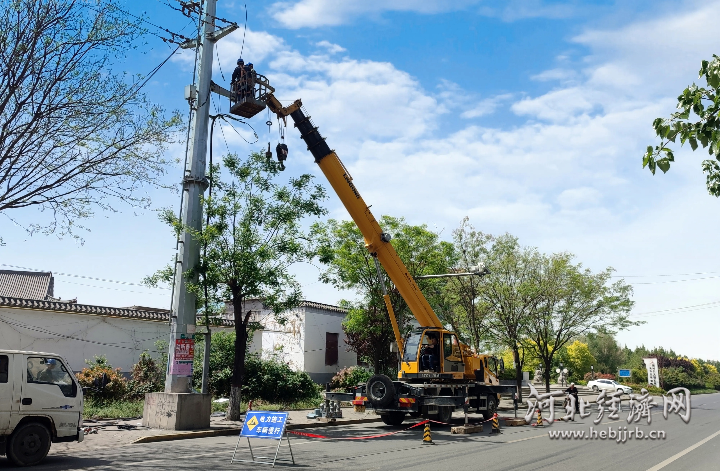

4月17日,武安供电公司员工在10千伏037伯延线进行线路改造施工。陈四海 摄

  在本次兵团作战综合检修战役中,国网武安供电公司共出动施工人员49人、带电作业车1辆、1000千瓦中压微网发电车1辆、0.4千伏应急发电机9台、高空作业车1辆、牵引及运输车辆5辆,共更换10千伏线路1.3千米,新建0.3千米,新装更换一二次融合开关2台,更换金具瓷瓶20处,加装更换跌落式熔断器5组,更换设备线夹6处,更换避雷器7组,安装绝缘护套30组。并为涉及施工的9个公用配变台区,成功发电4700千瓦时,减少停电时户数75 时户,全面保障了沿线1029户居民正常用电不受影响。

  “感谢供电公司利用发电车为我们供电,让我的门市还能正常营业,一点也没受影响。” 伯延村一位小商户负责人程老板不停地向供电人员表示感谢。

  今年以来,为进一步提升配电网供电可靠性,国网武安供电公司秉持“能带不停”工作理念,组建配网不停电作业及飞巡中心,以资源集约调配、主产协同为支撑,以严格停电管控、强化不停电检修和提升作业能力为抓手,加快配网不停电综合检修建设,建立激励机制,增强人员力量,提升技术水平,大力推进配网工程兵团化实施,最大限度实现用电“零感知”,用“满格”电力为群众美好幸福生活保驾护航。

  下一步,国网武安供电公司将继续坚持“不停电就是最好的服务”理念,努力实现“全时段、全区域、全类型”配网不停电作业,加快推动配网不停电作业由“支持”向“支撑”跃升,为全面提升群众电力获得感和满意度打下坚实基础。
